项目












公用事业处理工作 - 帕拉马塔轻轨
客户:PCPLR
开始:2020年4月
完全的:正在进行
范围:公用事业处理套餐工程,安装新的电气,饮用水,汽油,通信,雨水,街头灯资产以及新的智能杆基础,调试工作以及拆除每个废弃资产以铺设LR轨道。通过持续成功交付交钥匙项目解决方案,RNR成为该项目所有类型范围的其他作品的首选承包商,包括交通交换机,周末关闭工程和临时工程安装。
总长度:1.2公里,多个对齐
关键挑战:围绕每个公用事业的调试截止日期的工作复杂阶段,以及由于医院紧急服务访问范围之外的交通限制而导致的现场访问限制。利用项目范围的合理实用性模型,对复杂提议的一致性进行故障排除,以减轻未来的成本和延迟对客户。
结果:Road and Rail successfully delivered the contract scope of works to allow client to meet external milestones despite delayed site possession, seamlessly aligning our safety procedures and methodologies to client’s safety essentials to the extent of winning multiple project-wide awards and commendations from both client and state governing bodies for excellence in safety and sustainability management. Ongoing success and reliability has built RNR’s project reputation to lea to ongoing works.
2C5 Leppington 132KV传输馈线运输
客户:流线型能量/努力
开始:2021年4月
完全的:2021年6月
范围:通过现有导管连接到与新勒芬顿ZS连接的6x 1.2公里传输馈线的电缆运输,并为Endeavor Energe Rositing Refs提供帮助。
总长度:6x 1.2公里电缆运行

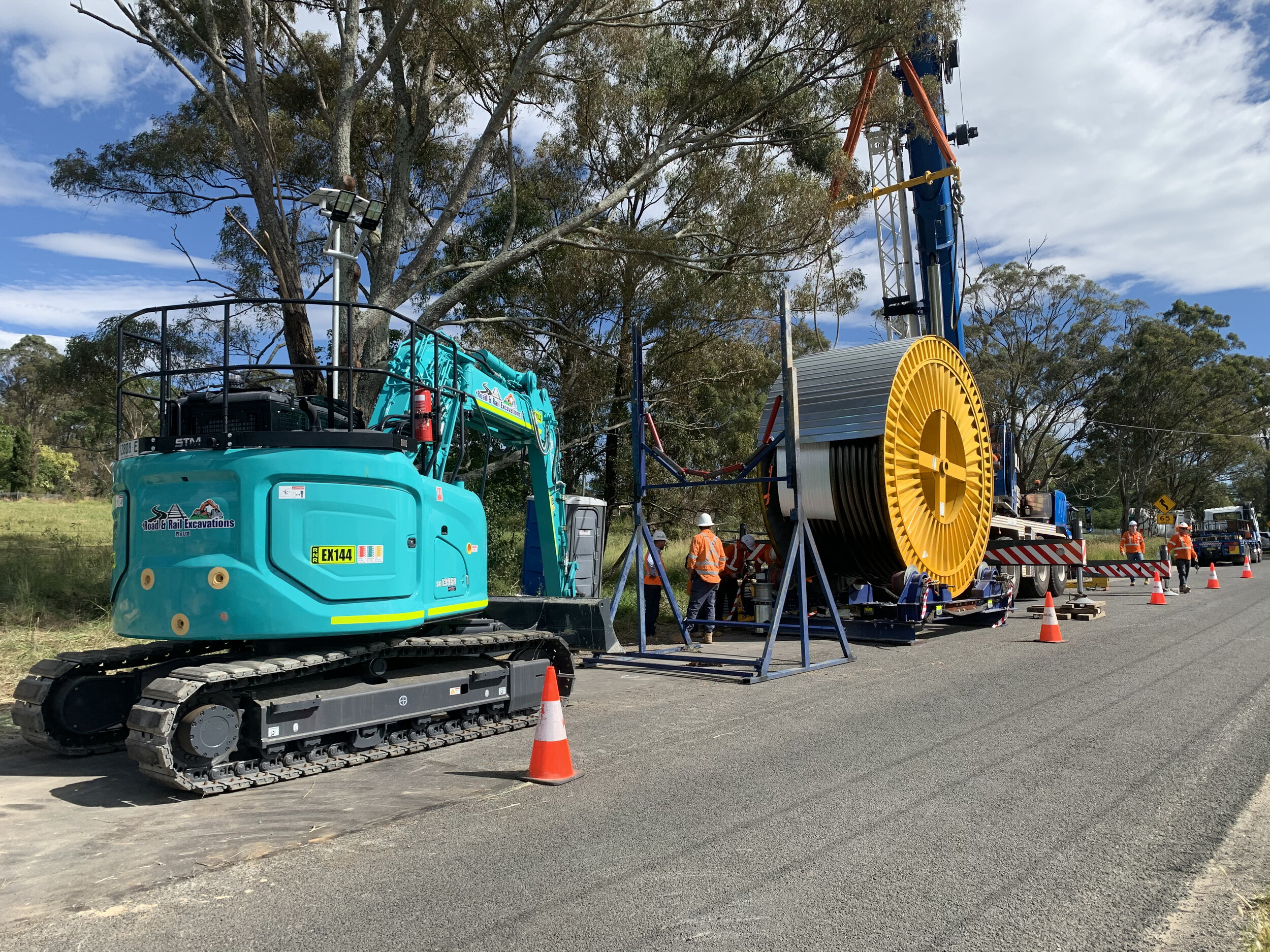

关键挑战:通过现有的导管进行电缆牵引,这些导管需要危害识别现有导管的危险。早期鉴定电缆拉的捏点,例如紧密的半径弯曲,对齐方式外的扭结和带回填材料渗漏的导管。成功识别和纠正问题,导致安全,高效的电缆运输。超大500m电缆鼓,高42m和22吨的复杂性,需要定制的浮点和提升计划,以使现场操作平稳。
结果:道路和铁路交付的电缆运行后,在识别导管运行的设计和建造之间的差异之后,提出了管理和克服的级联问题,同时为EE接合机组提供了完整的电缆运输,以按照其要求的时间框架参加站点。
幼犬Artarmon-传输和PW资产搬迁
客户:系统连接(SCLWW)/TFNSW
开始:2021年5月
完全的:正在进行
范围:作为悉尼地铁促成作品的一部分,安装新的传输导管和关节湾,包括搬迁现有的HV和PW资产以实现对齐。
总长度:600m

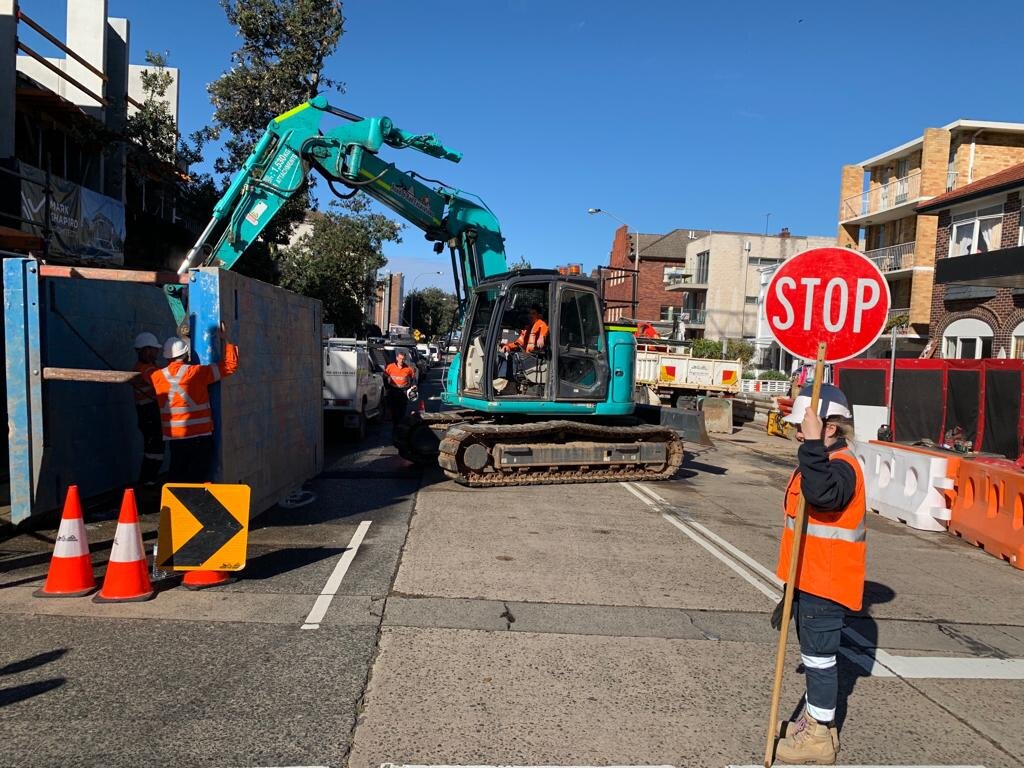

关键挑战:乐动下载包括客户和利益相关者在内的拥挤高级工业区的交通管理。管理层为客户实现必要的生产力,以使其在项目范围内交付里程碑,
结果:由于有效的工作计划,分期和优化允许的工作时间,正在进行的工程继续满足计划,并通过与客户代表进行管理和协作解决问题的方法进行现场执行。自项目开始以来的短时间内,公路和铁路已在项目范围内得到认可,以实施我们的上线安全方法。




邦迪新南威尔士州邦迪
客户:Ultegra
开始:2019年2月
完全的:2019年8月
范围:开挖和铺设导管(四种方式,2条方法和服务导管的混合),以促进安装240个AL4 XLPE分销商,4x185 Cu1 Parrot电缆和16mm AL4 Service Cables的安装。与服务套电缆和现有公用事业相邻的散装沟槽,以及暴露现有的支柱,创建新支柱以及使奥斯格里德(Ausgrid)的最终削减。
总长度:2.5公里
关键挑战:许多对齐变化以促进新的分销商安装,需要重新设计原始概念。沙质/壤土地面条件需要在沟槽塌陷的深度<150万的深度上支撑。停放的汽车是管理的主要限制,以及难以管理的利益相关者。旧的住宅区,这意味着许多旧服务在沟渠对齐中没有掩盖安全标准,包括粘在混凝土人行道的底面。由于不稳定的地面条件,通过高流量交叉路口应用了15m长3m深的孔溶液。
结果:项目是没有事件的(安全,质量或利益相关者投诉)的。鉴于与最初的项目范围相距巨大的偏差,该项目按准时和预算交付,该项目需要勤奋的沟通和这些更改的文档。




新南威尔士州Kirribilli的11KV馈线
客户:Quickway
开始:2019年2月
完全的:2019年9月
范围:开挖和铺设导管(通常是四种方式),以促进安装11kV 300mm TR XLPE电缆。在100%岩石(悉尼砂岩)附近的道路上进行散装挖沟。
总长度:1.9公里
关键挑战:地面条件在抗压强度上大约为50MPa。在必要时,使用足够尺寸的机器和锯技术克服了这一点。设计要求将11kV电缆通过地下腔室变电站拖运,该室变电站带来了显着的风险。停放的汽车是管理的主要限制,以及难以管理的利益相关者。
结果:项目是没有事件的(安全,质量或利益相关者投诉)的。道路和铁路根据其概念促进了重新设计,以避免通过布拉德菲尔德公园(Bradfield Park)的限制空间拖拉电缆。每天都对岩石变化进行勤奋管理,从而促进了额外范围的轻松捕获。鉴于与最初的项目范围相距巨大的偏差,该项目按准时和预算交付,该项目需要勤奋的沟通和这些更改的文档。
11KV电缆替换工程,悉尼CBD
客户:Quickway
开始:2019年9月
完全的:2019年9月
范围:单夜打电话窗口,以删除和更换Ausgrid CBD Pit系统(约克街)中的140m失败11kV电缆。恢复失败的电缆和安装新的替换电缆
总长度:1.9公里

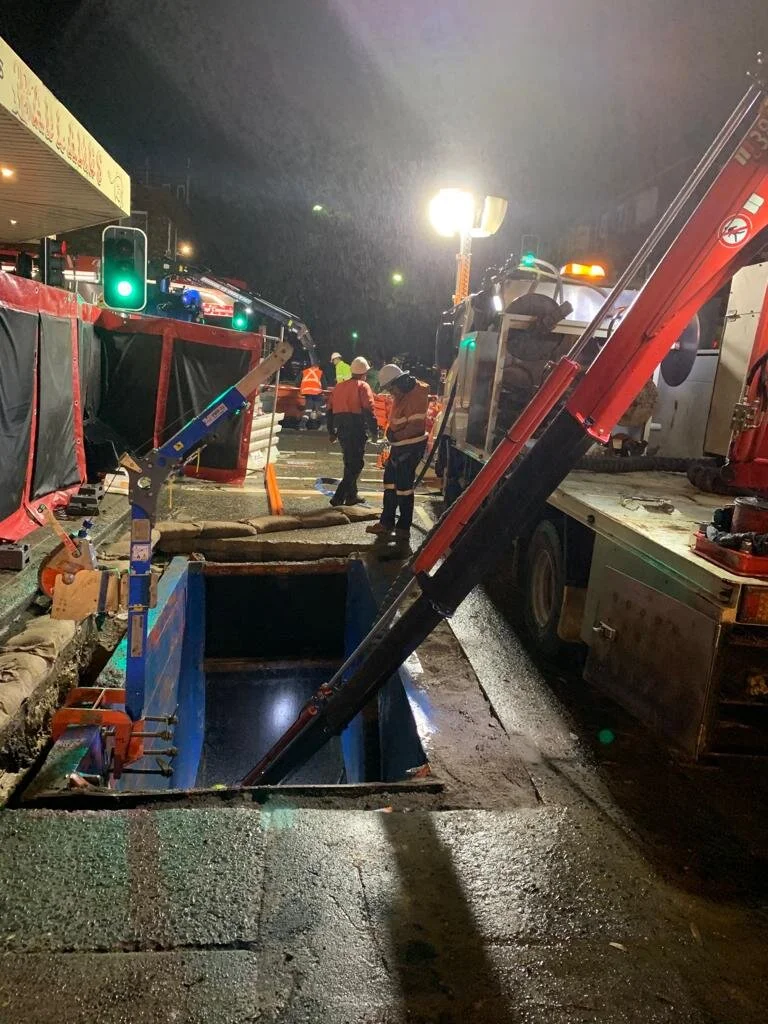

关键挑战:矿井系统的脱水,这是未知数量和交付风险。特定的索具设置以启用拆卸和安装工程,以一系列狭窄而拥挤的地下坑。
结果:项目是没有事件的(安全,质量或利益相关者投诉)的。对天气的详细范围和监视,使道路和铁路预测从坑系统中取出的水量。作为偶然性,如果水量超过估计数量(不需要),则进一步的油轮在立场上。在分配的时间窗口内,索具和辊定位的复杂系统启用了无缝的拆卸和安装功能。
